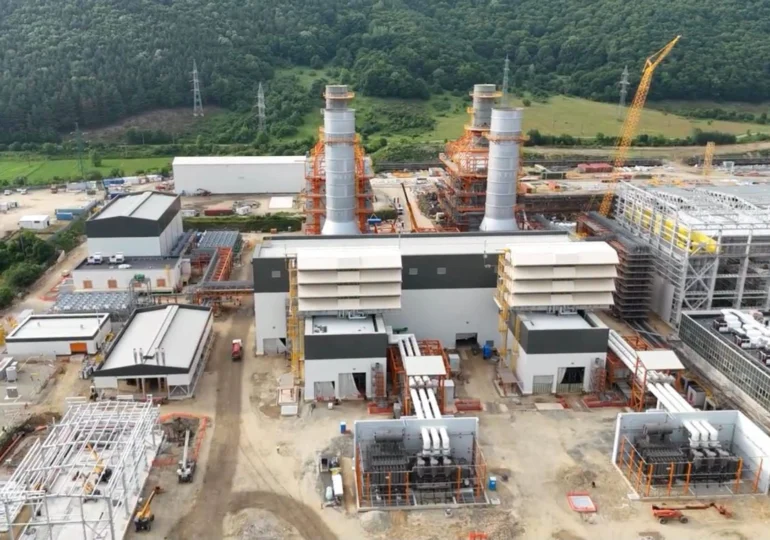

Prima turbină pe gaz a noii centrale de la Mintia a funcționat pentru prima dată joi, 8 octombrie, a anunțat premierul Ilie Bolojan. Este o etapă importantă înaintea începerii producției de energie, într-un proiect privat de peste 1,2 miliarde de euro, construit pe amplasamentul fostei termocentrale pe cărbune.
„Astăzi, la Mintia, a avut loc prima aprindere a turbinei pe gaz nr. 1 din noua centrală. Este o etapă tehnică importantă pentru una dintre cele mai importante investiții energetice ale României din ultimii ani”, a transmis Bolojan, într-o postare pe Facebook.
Prima aprindere înseamnă că turbina a început să funcționeze cu gaz natural. Urmează finalizarea testelor, sincronizarea cu rețeaua electrică și livrarea primilor megawați în Sistemul Energetic Național, potrivit premierului.
Bolojan a amintit că, în iunie, când a vizitat șantierul, proiectul era realizat în proporție de peste 80%.
Pe 15 iunie au fost puse sub tensiune instalațiile de racordare aferente primei turbine. Testul de interconectare cu rețeaua electrică s-a încheiat cu succes, anunța atunci Transelectrica.
„Cele două turbine pe gaz vor avea împreună aproximativ 1.100 MW. După finalizarea ciclului combinat, centrala va avea o capacitate instalată de circa 1.700 MW, printr-o investiție privată de peste 1,2 miliarde de euro, pe locul fostei termocentrale pe cărbune”, a precizat premierul.
Într-o centrală cu ciclu combinat, căldura rămasă după funcționarea turbinelor pe gaz este folosită pentru producerea aburului, care pune în mișcare o turbină suplimentară. Astfel, centrala produce mai multă electricitate din combustibilul utilizat.
De ce contează pentru România
Potrivit lui Bolojan, noile capacități vor crește producția internă și vor ajuta sistemul energetic să acopere consumul în perioadele dificile.
„Pentru România, asta înseamnă mai multă energie produsă în țară, mai puține importuri și o capacitate mai bună de a acoperi consumul în perioadele dificile, mai ales seara și iarna. De anul viitor, împreună cu centrala de la Iernut, aceste capacități noi pe gaz vor întări siguranța sistemului energetic”, a afirmat el.
Centralele pe gaz pot contribui la acoperirea necesarului atunci când producția solară scade seara sau când consumul crește în sezonul rece. Efectul asupra importurilor va depinde de producția efectivă, de consum și de disponibilitatea celorlalte surse de energie.
Bolojan cere continuarea proiectului fără întârzieri
Premierul le-a mulțumit echipelor investitorului și autorităților implicate și a cerut colaborare pentru parcurgerea etapelor rămase.
„Este esențial ca toate instituțiile să colaboreze în continuare, astfel încât testele și etapele următoare să fie realizate fără întârzieri suplimentare”, a transmis Bolojan.
Noua centrală este dezvoltată de Mass Global Energy Rom, companie controlată de omul de afaceri iordanian Ahmad Ismail Saleh. Capacitatea totală proiectată este de 1.677 MW, iar contractul de racordare prevede punerea în funcțiune la capacitate maximă până la 30 iunie 2027.
