După ani de creștere constantă, ritmul de înlocuire a conductelor magistrale de termoficare vechi a scăzut ușor, în 2025, comparativ cu 2024.
Vă spunem astăzi ce lungimi de țevi din rețeaua magistrală s-au înlocuit în fiecare din ultimii 10 ani, în mandatul fiecăruia dintre ultimii 3 primari ai Capitalei.
Rețeaua de transport și distribuție a agentului termic din subteranele Bucureștiului e învechită. Din cei 954 de kilometri de conducte magistrale, aproape 80% ar trebui înlocuite, din informațiile transmise de Termoenergetica SA.
Că rețeaua nu funcționează cum trebuie, simțim, zi de zi, când caloriferele noastre nu se încălzesc suficient, iar apa de la robinet rămâne abia dezmorțită.
Adevărul că la înlocuirea conductelor se lucrează, an de an. Doar că în unele zone ale Bucureștiului efectele reparațiilor și modernizării rețelei magistrale de termoficare se simt. Iar în altele nu se simt.

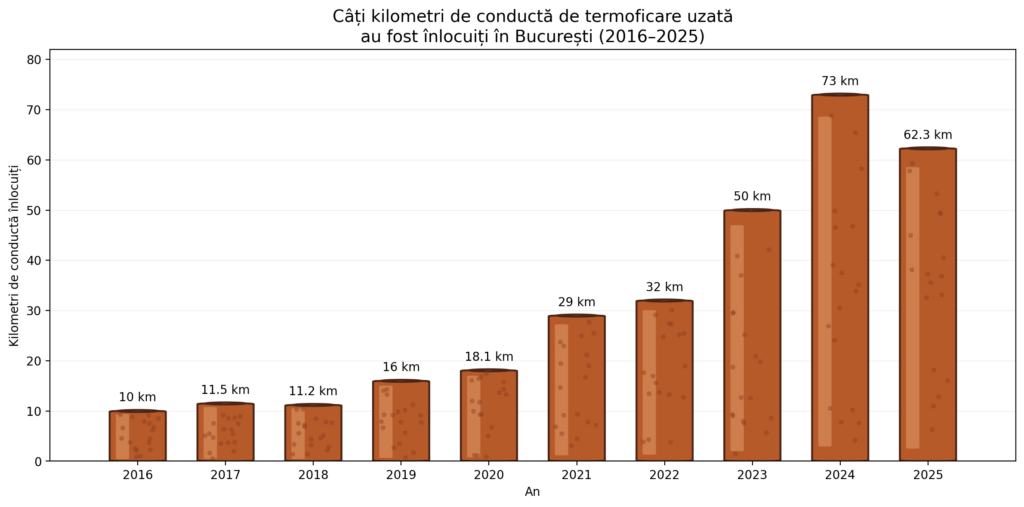

Iată câți kilometri de conductă magistrală s-au înlocuit, în fiecare din ultimii 10 ani:
- 2016: 10 km înlocuiți
- 2017: 11,5 km înlocuiți
- 2018: 11,2 km înlocuiți
- 2019: 16 km înlocuiți
- 2020: 18,1 km înlocuiți
- 2021: 29 km înlocuiți
- 2022: 32 km înlocuiți
- 2023: 50 km înlocuiți
- 2024: 73 km înlocuiți
- 2025: 62,3 km înlocuiți
Regăsiți numerele și în tabelul de mai jos:

Datele arată că - după recordul de 73 km înlocuiți în 2024 - a urmat, în 2025, o scădere cu 10,7 km (adică aproximativ 14,7%). Nu e o prăbușire, dar indică o încetinire a ritmului. Rămâne să aflăm care au fost cauzele.
E relativ ușor de observat că, de departe, cei mai mulți kilometri de conductă magistrală s-au înlocuit în mandatele lui Nicușor Dan, care a depus jurământul pentru primul mandat pe 29 noiembrie 2020 și a demisionat – în timpul celui de-al doilea mandat – din 26 mai 2025.
Cine și cât a lucrat
În practică, lucrările sunt de 2 feluri.
Primele sunt de modernizare. Adică de înlocuire a conductelor vechi cu unele noi, preizolate.
De aceste lucrări se ocupă:
- Compania Municipală Energetica Servicii SA
- firmele Elsaco Electronic SRL, Sicor SRL, Energomonetaj, Construcții Erbașu SA și Consix Construcții SRL
Iată câți km de conducte a înlocuit Energetica Servicii SA:
- 2022: 8,5 km
- 2023: 9,4 km
- 2024: 5,8 km
- 2025: 6,1 km
Firmele private (Elsaco, Construcții Erbașu etc) lucrează la înlocuirea de conducte cu finanțare europeană, obținută prin POIM. Au înlocuit, până acum:
- 2023: 9,6 km
- 2024: 40,6 km înlocuiți
- 2025: 39,5 km înlocuiți
Cu 89,8 km înlocuiți, proiectul finanțat din POIM a ajuns la 42,76%.
În cele din urmă, Termoenergetica SA face – cu propriii angajați și firme pe care le contractează – lucrări numite „de reparații”. Dar sunt tot înlocuiri de conducte.
Iată câte conducte a înlocuit Termoenergetica SA, cu forțe proprii și cu firme contractate:
2022: 20,4 km
2023: 22,3 km
2024: 28,5 km
2025: 16,7 km
Ce urmează
Într-o primă etapă, inginerii Termoenergetica SA au explicat pentru Spotmedia.ro că - odată înlocuiți cei 200 km de conductă magistrală pentru care există finanțare prin POIM - rețeaua ar trebui să înceapă să funcționeze mai bine.
La acest moment, suntem aproape la jumătatea înlocuirii celor 200 km de conductă. Și lucrurile încep să meargă mai rău decât în anii trecuți. Crește din nou cantitatea de apă de adaos necesară, semn că pierderile din rețea sunt mari.
În plus, sunt perioade lungi în care administrația Capitalei nu mai reușește să furnizeze nici agent termic, nici explicații plauzibile pentru lipsa lui. Și nici perspective de remediere.
